Budowa fundamentów to jeden z tych etapów, na których błędy są najtrudniejsze i najdroższe do naprawienia. Po zasypaniu wykopu wszelkie poprawki geometrii, zbrojenia czy grubości otuliny wymaga kucia lub nawet częściowej rozbiórki. Dzisiaj dowiesz się wszystkiego na ten temat – od przygotowania wykopu, przez montaż szalunków i kontrolę zbrojenia, aż po betonowanie i pielęgnację świeżej mieszanki.
Czego nie da się ustalić bez projektu?
Zanim przejdziesz do jakichkolwiek prac, musisz mieć projekt konstrukcyjny i opinię geotechniczną. To z nich wynikają wymiary ław, głębokość posadowienia, układ i średnice prętów zbrojeniowych, klasa betonu oraz grubość otuliny. Żaden poradnik nie zastąpi tych dokumentów, ponieważ każdy budynek i każda działka mają inne obciążenia i warunki gruntowe.
Samodzielne ustalanie wymiarów fundamentu, rozmieszczenia zbrojenia czy głębokości posadowienia na podstawie poradnika internetowego jest niedopuszczalne. Te parametry muszą wynikać z projektu konstrukcyjnego i opinii geotechnicznej.
Projekt określa również klasę ekspozycji betonu. Fundamenty domu jednorodzinnego zazwyczaj pracują w środowisku wilgotnego gruntu, co odpowiada klasie XC2 – tę informację przekaż betoniarni przy zamawianiu mieszanki. Jeśli grunt jest agresywny chemicznie (np. ma wysoką zawartość siarczanów), projektant wskaże cementy siarczanoodporne CEM III lub CEM V i odpowiednie klasy ekspozycji XA1/XA2. Przy wysokim poziomie wód gruntowych może pojawić się wymaganie dotyczące stopnia wodoszczelności betonu, np. W8, lub stosowania domieszek uszczelniających.
Przygotowanie terenu i wykopu
Prace zaczynają się od zdjęcia warstwy humusu i wyrównania terenu – najsprawniej zrobi to spycharko-ładowarka. Następnie geodeta wytycza zarys budynku na działce. Przy wytyczaniu musi uwzględnić grubość planowanej izolacji termicznej ścian zewnętrznych, bo linię fundamentów przesuwa się w głąb działki o tę wartość, żeby ostateczne wymiary zewnętrzne budynku zgadzały się z projektem.
Do precyzyjnego przeniesienia charakterystycznych punktów fundamentu (narożniki, ściany wewnętrzne, nisze, wykusze) służą ławy sznurowe. To prowizoryczne ramki z desek wbite w ziemię poza obrysem domu. Na deskach robi się nacięcia lub wbija gwoździe, między którymi naciąga się sznury – ich przecięcia wyznaczają dokładne położenie punktów. Zamiast ław sznurowych można stosować bieżące pomiary geodezyjne, ale to wymaga stałej obecności geodety na placu budowy.
Wykop otwórz jak najbliżej planowanego terminu deskowania i betonowania. Zbyt długie czekanie grozi osunięciem skarp lub rozmyciem gruntu przez deszcz. Przy domu podpiwniczonym wykop musi wychodzić około metra poza planowany obrys budynku.
Jeśli wykop okaże się głębszy niż zakładano (tzw. przekop), nie zasypuj różnicy wykopanym gruntem rodzimym. Uzupełnij takie miejsce zagęszczonym piaskiem ze żwirem, a dno wyrównaj i ustabilizuj podsypką ze żwiru lub tłucznia. Na gruntach gliniastych zamiast podsypki ułóż warstwę chudego betonu o grubości ok. 10 cm.
Warstwa podkładowa pod ławy
Pod ławą fundamentową warto wylać podkład z chudego betonu klasy C8/10 lub C12/15, o grubości 5–10 cm (tzw. chudziak). Ta warstwa chroni beton konstrukcyjny przed odciąganiem wody przez grunt i przed zanieczyszczeniem. Ma też bezpośredni wpływ na wymaganą grubość otuliny zbrojenia – przy prętach ułożonych na podkładzie z chudego betonu minimalna otulina wynosi 40–50 mm, natomiast przy zbrojeniu ułożonym bezpośrednio na gruncie lub folii rośnie do 70–75 mm. Różnica jest na tyle istotna, że wylanie podkładu upraszcza późniejsze prace i zmniejsza ryzyko błędu.
Rodzaje szalunków fundamentowych
Szalunek to tymczasowa forma, która utrzymuje świeży beton w projektowanym kształcie do czasu, aż mieszanka uzyska odpowiednią sztywność. Masz do wyboru kilka rozwiązań, a wybór zależy od warunków gruntowych, wysokości ław i budżetu.
Niskie obramowanie na gruncie zwartym
Na gruntach stabilnych i zwartych dolną część ławy można uformować bezpośrednio w wykopie, a na powierzchni ustawić tylko niskie obramowanie z desek o wysokości 10–15 cm. To skraca czas budowy szalunku, choć zwykle wymusza ręczne wykopanie rowka pod ławę. Niewielka wysokość obramowania jest łatwa do ustabilizowania – najczęściej wystarcza skośna podpórka z kawałka deski długości ok. 30 cm, zablokowana wbitym w grunt kołkiem i dociążona nasypaną ziemią. Deski na obramowanie powinny mieć jednakową szerokość i grubość minimum 2,5 cm.
Jeśli krawędzie wykopu osypują się jeszcze przed ustawieniem deskowania, rozłóż w nim folię budowlaną, wywiń ją na wierzch i obsyp ziemią. Zabezpieczy to ścianki przed dalszym kruszeniem.
Deskowanie tradycyjne o pełnej wysokości
Ławy fundamentowe mają zwykle wysokość około 50 cm i na taki wymiar trzeba zmontować szalunek. Tradycyjna metoda polega na zbiciu tzw. tarcz z nieheblowanych desek o grubości 25–32 mm, spajanych króciakami (krótkimi listwami przybijanymi na styk desek). Deski muszą mieć jednakową szerokość, a po złożeniu tworzyć sztywną, płaską płytę o zadanej wysokości.
Montaż wygląda tak: co kilka metrów wbij kołki określające dolny rozpór szalunku, rozmieszczone według sznura naciągniętego w odpowiedniej odległości od punktów bazowych (z uwzględnieniem grubości desek). Następnie wbij kołki podpierające deskowanie od wewnątrz. Po ustawieniu tarcz z obu stron przyszłej ławy wypoziomuj je na całej długości – podkładając deski lub korygując wysokość gruntu. Rozstaw ustabilizuj tymczasowymi rozpórkami z listew lub desek przyciętych na właściwy wymiar.
Szalunek musi stać idealnie w pionie. Do tego służą skośne podpórki – deski o długości 60–80 cm oparte o wbity w ziemię kołek, rozstawione co 80–100 cm w zależności od grubości desek i wysokości szalunku. Na górze szalunku przybij deski ustalające jego szerokość, które posłużą też do podwieszenia zbrojenia na odpowiedniej wysokości.
Szalunki systemowe z wypożyczalni
Gotowe zestawy szalunkowe wielokrotnego użytku stopniowo wypierają tradycyjne deskowanie, bo są szybsze w montażu i demontażu. Na komplet składają się płyty szalunkowe (stalowa rama wypełniona wodoodporną sklejką z powłoką antyadhezyjną), narożniki zewnętrzne i wewnętrzne, elementy złączne, ściągi śrubowe regulujące kształt oraz podpory pionizujące. Pracownicy wypożyczalni, mając wgląd w projekt, dobierają odpowiednie elementy do konkretnej budowy i zazwyczaj udzielają wskazówek montażowych na miejscu.
Po związaniu betonu te same płyty można przełożyć i wykorzystać przy kolejnym etapie prac (np. ścianach fundamentowych), co czyni je opłacalnym rozwiązaniem przy większym zakresie robót.
Orientacyjne koszty wynajmu szalunków systemowych
Ceny różnią się między wypożyczalniami i zależą od czasu trwania najmu, dlatego poniższe kwoty traktuj jako orientacyjne dane rynkowe.
| Element | Stawka orientacyjna (netto) |
|---|---|
| Płyty szalunkowe | 1,50–3,50 zł/m²/dobę |
| Narożniki (wew./zew.) | 0,50–1,00 zł/szt./dobę |
| Podpory pionujące (zastrzały) | 1,00–2,50 zł/szt./dobę |
| Belki usztywniające, rygle | 1,00–2,00 zł/szt./dobę |
| Transport z rozładunkiem HDS | 250–600 zł w jedną stronę |
Przy krótszym wynajmie (do 7–10 dni) stawka za metr kwadratowy oscyluje bliżej górnej granicy przedziału (2,50–3,50 zł netto/dobę), natomiast przy dłuższych okresach (ponad 14–21 dni) wypożyczalnie oferują rabaty i stawka spada do 1,50–2,00 zł netto. Minimalny okres wynajmu w większości firm wynosi 5–7 dni roboczych. Do tego doliczy kaucję zwrotną (20–50 zł/m² lub ryczałt 1500–3000 zł dla typowego domu jednorodzinnego) oraz ewentualną opłatę za mycie brudnych elementów przy zwrocie (15–30 zł netto/m²).
Dla przykładu: przy 100 m² szalunku i wynajmie na 10 dni w stawce 2,20 zł netto/m²/dobę sam koszt wynajmu wyniesie ok. 2200 zł netto. Po dodaniu transportu, oleju szalunkowego (80–150 zł za kanister 5–10 l) i kaucji łączny wydatek zamknie się zwykle w kwocie 4000–5500 zł netto.
Montaż i kontrola szalunków – na co zwrócić uwagę?
Niezależnie od typu szalunku obowiązują te same wymagania: forma musi być stabilna, szczelna, ustawiona zgodnie z projektem, a jej wymiary, poziom i pion sprawdzone przed betonowaniem. To nie jest porada – to warunek prawidłowego wykonania fundamentu. Drobne nieszczelności prowadzą do wycieku zaczynu cementowego, przez co beton w tym miejscu traci jednorodność, a geometria elementu zmienia się w sposób trudny do naprawienia po stwardnieniu.
Szalunek musi wytrzymać parcie świeżej mieszanki betonowej. Niestabilna lub źle podparta forma może się odkształcić albo rozszczelnić, co zmieni kształt fundamentu i wymusi kosztowne naprawy. Dlatego skośne podpórki, rozpórki i kołki traktuj jako elementy konstrukcyjne szalunku, a nie jako opcjonalne wzmocnienie.
Przed ustawieniem zbrojenia i przed zamówieniem betonu sprawdź kolejno wszystkie te elementy:
- Wymiary wewnętrzne szalunku – zgodność z projektem (szerokość, wysokość ław);
- Poziom górnej krawędzi deskowania na całej długości;
- Pion ścian szalunku;
- Stabilność podpór, kołków i rozpórek;
- Szczelność złączy i styków desek (większe szczeliny uszczelnij pianką, listwami lub taśmą);
- Czystość wnętrza formy – żadnych resztek drewna, ziemi, błota ani stojącej wody.
Zbrojenie fundamentu
Zbrojenie ławy fundamentowej składa się najczęściej z czterech prętów wzdłużnych połączonych strzemionami co ok. 40 cm, ale konkretny układ, średnice prętów, rozstawy, zakłady i startery wynikają wyłącznie z projektu konstrukcyjnego. Nie zwiększaj samodzielnie liczby ani średnicy prętów – więcej stali nie zawsze poprawia pracę fundamentu, a może ją zaburzyć.
Pręty muszą spoczywać na podkładkach dystansowych – betonowych lub z tworzywa. Nie używaj do tego cegieł, kamieni ani kawałków drewna, bo nie gwarantują trwałej i równej wysokości podniesienia. Podkładki zapewniają wymaganą otulinę, czyli warstwę betonu pokrywającą pręty i chroniącą je przed korozją. Jeśli zbrojenie przesunie się podczas betonowania i otulina spadnie poniżej wymaganej wartości, ochrona antykorozyjna będzie niewystarczająca.
Narożniki ław to miejsca, w których ciągłość zbrojenia jest szczególnie ważna. Pręty w narożnikach nie mogą się po prostu stykać – muszą być zakotwione i zagięte zgodnie z projektem. Przy okazji sprawdź, czy przewidziano startery zbrojeniowe (pręty wystające z ław w górę), na których później oprze się zbrojenie ścian fundamentowych.
Zbrojenie wkładaj do deskowania stopniowo, sukcesywnie zdejmując tymczasowe rozpórki. Na górze szalunku przybij deski ustalające jego szerokość – służą one też do podwieszenia zbrojenia na odpowiedniej wysokości, dzięki czemu pręty zachowują wymaganą otulinę. Gotowe zbrojenie powinno być stabilne i nie przesuwać się przy lekkim naciśnięciu.
O czym nie zapomnieć przed betonowaniem?
Zanim zamówisz beton, upewnij się, że w szalunku znalazły się wszystkie elementy, których nie da się zamontować po wylaniu. Ich pominięcie oznacza późniejsze kucie w stwardniałym betonie albo kompromisowe rozwiązania, które utrudnią dalszą budowę.
- Przepusty instalacyjne – rury osłonowe dla przyłączy wody, kanalizacji, gazu, prądu i telekomunikacji, zamocowane w szalunku w miejscach wskazanych w projekcie
- Uziemienie fundamentowe – ocynkowana bednarka połączona ze zbrojeniem ławy, działająca jako naturalny uziom instalacji elektrycznej i odgromowej. Jeśli pominiesz to połączenie na etapie zbrojenia, uziom trzeba będzie wykonać osobno w formie tzw. otoku z bednarki wokół fundamentów
- Startery zbrojeniowe – pręty wystające z ław w górę, na których oprze się zbrojenie ścian fundamentowych
Odbiór robót zanikających
Szalunki i zbrojenie to roboty zanikające – po zalaniu betonem nie da się ich skontrolować ani poprawić. Dlatego przed betonowaniem kierownik budowy powinien odebrać te prace, potwierdzając zgodność z projektem. Sprawdza wymiary, poziomy, pion, stabilność szalunków, rozmieszczenie i średnice zbrojenia, grubość otuliny, obecność przepustów, starterów i uziemienia. Jeśli cokolwiek odbiega od dokumentacji, prace trzeba wstrzymać do czasu korekty.
Odbiór robót zanikających to nie formalność – to ostatni moment, w którym można wykryć i naprawić błędy bez kucia betonu. Zrób zdjęcia zbrojenia, przepustów i szalunków z widocznymi miarkami. Przyda się to przy ewentualnych reklamacjach i dalszych etapach budowy.
Organizacja betonowania
Zaplanuj betonowanie tak, aby mieszanka była wbudowana szybko i równomiernie. Beton towarowy zaczyna wiązać już w gruszce, dlatego od momentu załadunku w betoniarni liczy się czas – zazwyczaj mieszankę należy wbudować w ciągu 90 minut, a w upalne dni ten czas się skraca.
Zamawianie betonu
Standardem dla ław fundamentowych domu jednorodzinnego jest beton klasy C20/25 (dawne oznaczenie B25) – parametry takiej mieszanki określają normy PN-EN 206+A2:2021-08 i PN-B-06265, ale konkretną klasę betonu sprawdź w swoim projekcie. Przy zamawianiu podaj betoniarni klasę wytrzymałości, klasę ekspozycji (zazwyczaj XC2 dla fundamentów w wilgotnym gruncie), wymaganą konsystencję i ewentualne wymagania szczególne (np. wodoszczelność, mrozoodporność).
Do wypełnienia szalunku ław najlepiej sprawdza się konsystencja plastyczna S3 lub półciekła S4. Gęstsza mieszanka (np. S2) jest trudna do równomiernego rozłożenia i otulenia zbrojenia, a zbyt rzadka zwiększa ryzyko segregacji kruszywa. Konsystencję dobierz też do sposobu podawania betonu – pompa wymaga innej niż podawanie rynną czy taczkami.
Nie dolewaj wody do mieszanki betonowej na budowie. Każdy litr dodanej wody obniża wytrzymałość betonu i zmienia jego właściwości. Jeśli mieszanka wydaje się za gęsta, skontaktuj się z betoniarnią – mogą dodać odpowiednią domieszkę uplastyczniającą.
Podawanie i zagęszczanie

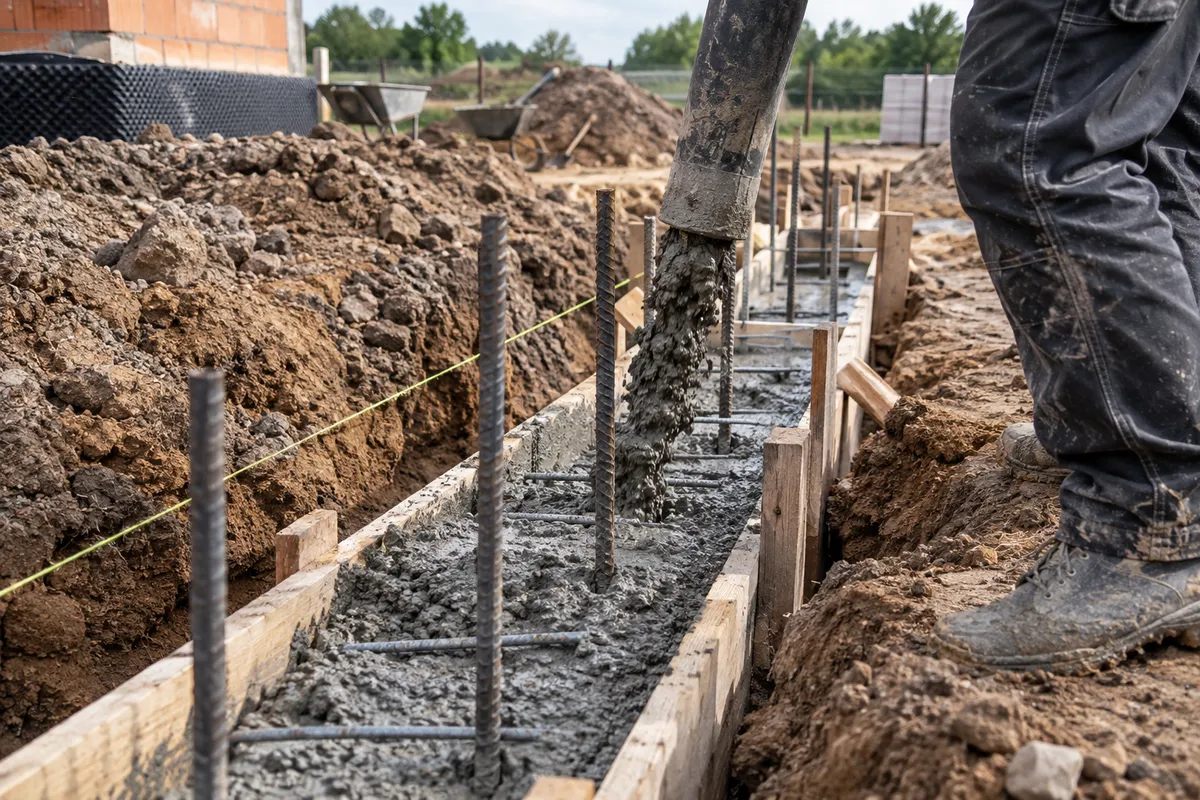

Beton możesz podawać bezpośrednio z gruszki betoniarki (jeśli dojazd pozwala), rynną, taczkami lub pompą do betonu. Pompa jest najwygodniejsza przy większych ilościach i trudnym dostępie, ale generuje dodatkowy koszt. Taczki sprawdzą się przy małych fundamentach, choć wymagają więcej rąk do pracy i wydłużają czas betonowania.
Deskowanie wypełniaj równomiernie, warstwa po warstwie, nie nalewając betonu punktowo z dużej wysokości. Każdą warstwę zagęść, aby usunąć puste przestrzenie i nadmiar uwięzionego powietrza. Przy mniejszych ilościach betonu wystarczy zagęszczanie szpadlem i opukiwanie szalunku od zewnątrz. Przy większych ławach stosuj wibrator buławowy (wgłębny), pamiętając o dwóch ograniczeniach: buława nie powinna dotykać prętów zbrojenia ani desek szalunku, bo wibracje mogą przesunąć zbrojenie lub uszkodzić formę.
Górną powierzchnię wyrównaj łatą prowadzoną po wierzchu deskowania. Dzięki temu uzyskasz płaską, równą powierzchnię na całej długości ławy.
Czy można betonować etapami?
Fundamenty powinny być zabetonowane w całości, bez przerw. Przerwa w betonowaniu to tzw. przerwa robocza, a miejsce styku starego i nowego betonu jest zawsze słabszym punktem konstrukcji. Jeśli jednak przerwa jest nieunikniona – np. z powodu konieczności przestawienia deskowania – zakończenie wylanego wcześniej odcinka uformuj schodkowo albo skośnie, nigdy jako pionową ściankę. Taki kształt zapewnia lepsze połączenie starego i nowego betonu, bo zwiększa powierzchnię styku i poprawia zazębienie warstw.
Betonowanie w trudnych warunkach pogodowych
Specyfikacje techniczne wymagają betonowania przy temperaturze nie niższej niż +5°C. Poniżej tej granicy dojrzewanie betonu radykalnie zwalnia, a jeśli świeża mieszanka zamarznie przed uzyskaniem odpowiedniej wytrzymałości, jej struktura może ulec trwałemu uszkodzeniu. Betonowanie w chłodzie wymaga specjalnej technologii ochrony – mat grzewczych, otulenia folią termoizolacyjną, zastosowania cementów szybkowiążących lub domieszek przyspieszających. Te rozwiązania muszą wynikać z decyzji kierownika budowy i projektanta, nie z samodzielnej oceny inwestora.
Upał jest równie problematyczny. Przy temperaturze powyżej 25–30°C woda z betonu odparowuje szybko, co prowadzi do rys skurczowych i obniżonej wytrzymałości powierzchniowej. W takich warunkach betonuj najlepiej rano lub wieczorem, a świeży beton natychmiast po ułożeniu zabezpiecz przed słońcem i wiatrem. Deszcz z kolei może rozmywać powierzchnię świeżego betonu – jeśli prognoza zapowiada intensywne opady, przygotuj folię do szybkiego przykrycia ław zaraz po zabetonowaniu.
Pielęgnacja betonu po wylaniu
To etap, który wielu inwestorów bagatelizuje, a jest równie ważny jak samo betonowanie. Świeży beton dojrzewa prawidłowo tylko wtedy, gdy utrzymuje odpowiednią wilgotność. Zbyt szybkie odparowanie wody prowadzi do skurczu, rys na powierzchni i obniżonej wytrzymałości. Mówiąc wprost: beton, który wysycha za szybko, nie osiąga projektowanych parametrów.
Pielęgnację wilgotnościową rozpocznij nie później niż 12 godzin po betonowaniu (przy temperaturze otoczenia powyżej +5°C) i prowadź ją przez co najmniej 7 dni – choć szczegółowe wymagania zależą od rodzaju użytego cementu, klasy betonu i warunków pogodowych. Te orientacyjne wartości sprawdź w specyfikacji technicznej swojego projektu.
Dwa najczęściej stosowane sposoby pielęgnacji fundamentów to:
- Regularne zraszanie wodą – kilka razy dziennie w ciepłe dni, szczególnie gdy wieje wiatr lub świeci słońce
- Przykrycie folią budowlaną – ogranicza odparowywanie i wymaga mniej uwagi niż zraszanie, ale folię trzeba dobrze dociążyć, żeby wiatr jej nie zerwał
Oba sposoby można łączyć. Przez ok. 10–14 dni po zabetonowaniu utrzymuj beton w stanie wilgotnym. Rozszalowanie nie oznacza zakończenia pielęgnacji – odsłonięte boki fundamentu też wymagają ochrony przed wysychaniem.
Nie polewaj wodą betonu, który jest narażony na mróz. Woda zamarzająca w porach świeżego betonu powoduje uszkodzenia mechaniczne, których nie da się naprawić. Przy betonowaniu w chłodzie postępuj zgodnie z zaleceniami kierownika budowy.
Kiedy można rozebrać szalunki?
Czas rozszalowania zależy od klasy betonu, temperatury otoczenia, rodzaju cementu i obciążeń, jakie fundament ma przenieść po rozformowaniu. Nie ma jednej uniwersalnej wartości – w ciepłe dni szalunek ław fundamentowych można zdjąć po 3–7 dniach, ale przy niskich temperaturach ten czas się wydłuża. Decyzję o rozszalowaniu powinien podjąć kierownik budowy.
Przy demontażu tradycyjnego deskowania z desek zaczynaj od podpór i rozpórek, a dopiero potem zdejmuj tarcze. Szalunki systemowe demontuj zgodnie z instrukcją producenta. W obu przypadkach unikaj uderzeń w beton – w tym wieku jest on jeszcze wrażliwy na obciążenia mechaniczne.
Najgroźniejsze błędy przy wykonywaniu fundamentów
Część pomyłek ujawnia się dopiero po miesiącach lub latach, gdy budynek jest już zamieszkany. Oto te, które mają największe konsekwencje:
Niestabilne szalunki. Parcie świeżego betonu potrafi wypchnąć lub odkształcić formę, jeśli podpórki i kołki są za słabe albo rozstawione zbyt rzadko. Skutek: zmiana geometrii fundamentu, wyciek zaczynu i konieczność napraw kuwakiem.
Zbrojenie leżące na gruncie. Pręty bez podkładek dystansowych nie mają otuliny, przez co korodują szybciej i nie pracują zgodnie z projektem. To jeden z najczęstszych błędów na budowach, a jego konsekwencje mogą ujawnić się po kilkunastu latach.
Brak kontroli przed betonowaniem. Zakrycie betonem wadliwie ustawionych szalunków, przesunięty zbrojenia lub brakujących przepustów oznacza kucie stwardniałego betonu. Koszt takiej naprawy jest wielokrotnie wyższy niż godzina poświęcona na kontrolę.
Dolewanie wody do mieszanki. Każdy dodatkowy litr wody obniża wytrzymałość betonu. Mieszanka wydaje się łatwiejsza w układaniu, ale gotowy fundament może nie spełniać wymagań projektowych.
Brak pielęgnacji po wylaniu. Fundament zostawiony bez zraszania i przykrycia w upalne dni pokrywa się rysami skurczowymi. Rysy te osłabiają beton i ułatwiają wnikanie wilgoci do zbrojenia.
Betonowanie na raty bez przygotowania styku. Pionowe zakończenie poprzedniego odcinka to słaby punkt, w którym nowy i stary beton nie łączą się prawidłowo. Zakończenie musi być schodkowe lub skośne.
Które prace można wykonać samodzielnie?
Jeśli chcesz ograniczyć koszty robocizny, możesz samodzielnie wykonać część prac przygotowawczych. Ręczne kopanie rowków pod ławy, budowa tradycyjnego deskowania z desek, montaż podkładek dystansowych, przygotowanie przepustów i zabezpieczenie wykopu folią – to czynności, które nie wymagają specjalistycznych uprawnień, choć wymagają staranności i cierpliwości.
Są jednak elementy, przy których obecność fachowca jest obowiązkowa lub bardzo wskazana:
- Wytyczenie geodezyjne obrysu budynku
- Wiązanie i układanie zbrojenia zgodnie z projektem konstrukcyjnym (chyba że masz w tym doświadczenie i kierownik budowy zaakceptuje wykonanie)
- Odbiór szalunków i zbrojenia przed betonowaniem – obowiązek kierownika budowy
- Koordynacja dostawy i wbudowania betonu, zagęszczanie wibratorem
- Decyzja o rozszalowaniu i ocena warunków do betonowania w trudnej pogodzie
Samodzielne betonowanie z taczek przy małym fundamencie jest możliwe, ale wymaga ekipy kilku osób i bardzo dobrej organizacji. Beton nie czeka – gruszka betoniarki nie będzie stała godzinami, a opóźnienia prowadzą do przerw roboczych, których lepiej nie robić.
Co zrobić, gdy coś pójdzie nie tak?
Jeśli podczas betonowania zauważysz, że szalunek zaczyna się wypychać lub pojawiła się nieszczelność, natychmiast wstrzymaj podawanie betonu w tym miejscu. Doraźne wzmocnienie podpórką lub kołkiem może powstrzymać dalsze odkształcenie, ale po stwardnieniu betonu fundament w tym odcinku trzeba sprawdzić pod kątem zgodności z projektem. Decyzję o dopuszczeniu wadliwego fragmentu lub konieczności naprawy podejmuje kierownik budowy, a w przypadku poważnych odstępstw – projektant konstrukcji.
Jeśli zbrojenie przesunęło się podczas betonowania (np. pręty opadły na dno formy), nie próbuj ich podważać w wiążącej mieszance. Odnotuj problem i zgłoś go kierownikowi budowy, który zdecyduje o dalszym postępowaniu. Próba korekty w twardniejącym betonie może pogorszyć sytuację.
Po zakończeniu betonowania i rozszalowaniu fundamentów nie spiesz się z zasypywaniem wykopów. To ostatni moment, kiedy można obejrzeć boki fundamentu, nałożyć izolację przeciwwilgociową i sprawdzić, czy nie ma widocznych wad – pustych miejsc, odsłoniętego zbrojenia lub ubytków betonu.
