Na każdy metr kwadratowy elewacji potrzebujesz około 1 m² styropianu, łącznie około 8 kg suchego kleju (w dwóch osobnych warstwach), około 1,1 m² siatki zbrojącej i najczęściej od 4 do 8 kołków – ale te liczby to dopiero punkt wyjścia. Ostateczna ilość materiałów zależy od równości ścian, wysokości budynku, liczby otworów i wymagań konkretnego systemu ETICS.
Szybki przelicznik na 1 m² elewacji
Zanim zaczniesz liczyć metry kwadratowe swoich ścian, dobrze jest znać orientacyjne zużycie każdego materiału w przeliczeniu na jednostkę powierzchni. To pozwala szybko oszacować skalę zakupu, nawet jeśli nie masz jeszcze dokładnych pomiarów.
| Materiał | Zużycie na 1 m² | Uwagi |
|---|---|---|
| Styropian EPS | 1 m² (+ 5–10% zapasu) | Zapas zależy od geometrii budynku |
| Klej do przyklejania płyt | ok. 4 kg suchej zaprawy | Przy metodzie obwodowo-punktowej |
| Klej do warstwy zbrojonej | ok. 4 kg suchej zaprawy | Osobna warstwa – nie ten sam etap |
| Siatka zbrojąca | 1,1 m² | Mnożnik 1,1 uwzględnia zakłady |
| Kołki (do 8 m wys.) | 4–6 szt. | Strefy narożne wymagają więcej |
Te wartości opierają się na kartach technicznych producentów systemów ETICS (m.in. Lakma, Mapei, Knauf, Polstyr) i dotyczą typowych warunków – w miarę równe podłoże, prostokątny rzut budynku, standardowa metoda nakładania. Przy nierównych ścianach, skomplikowanej geometrii lub grubszej izolacji zużycie poszczególnych materiałów będzie wyższe.
Dlaczego kleju potrzeba podwójnie?
To pytanie, które pojawia się najczęściej i prowadzi do największych błędów zakupowych. Klej w systemie ETICS występuje na dwóch odrębnych etapach prac, a zużycie na każdym z nich wynosi osobno około 4 kg/m². Przy 150 m² elewacji daje to 600 kg kleju do przyklejania płyt i kolejne 600 kg do wykonania warstwy zbrojonej – łącznie 1200 kg, czyli 48 worków po 25 kg.
Pierwszy etap to przyklejanie płyt styropianowych do ściany. Klej nakłada się metodą obwodowo-punktową – obwódka po krawędziach płyty i placki w środku. Klej powinien pokrywać co najmniej 40% powierzchni każdej płyty. Karty techniczne producenta Lakma (produkty SYNTEKOL PS i PSW) podają zużycie 4–4,5 kg/m² przy tej metodzie, a wartości u innych producentów są zbliżone – Mapei Mapetherm deklaruje około 4 kg/m², Knauf K 600 również około 4 kg/m², POLSTYR S1 podaje 3,5–4,5 kg/m².
Drugi etap to warstwa zbrojona, czyli nakładanie kleju na powierzchnię styropianu, zatopienie w nim siatki z włókna szklanego i pokrycie jej kolejną warstwą zaprawy. Gotowa warstwa zbrojona z jedną siatką powinna mieć grubość 3–5 mm. Ten klej jest nakładany ciągłą warstwą na całej powierzchni, więc jego zużycie wynosi podobne 4 kg/m².
Część zapraw jest uniwersalna i nadaje się zarówno do przyklejania płyt, jak i do wykonania warstwy zbrojonej – producent zaznacza to na opakowaniu i w karcie technicznej. Część produktów jest wyspecjalizowana. Użycie kleju do siatki zamiast kleju do przyklejania płyt (lub odwrotnie) to błąd, który może oznaczać konieczność skuwania całej warstwy. Przed zakupem sprawdź, czy wybrany produkt ma w karcie technicznej zapis o obu zastosowaniach.
Jak liczyć ilość styropianu?
Punkt wyjścia jest prosty – 1 m² ocieplanej powierzchni to 1 m² styropianu. Ale sklep sprzedaje styropian w metrach sześciennych, a nie kwadratowych, dlatego do zamówienia potrzebujesz przeliczyć metry kwadratowe na objętość. Mnożysz powierzchnię elewacji przez grubość styropianu wyrażoną w metrach.
Standardowa paczka płyty fasadowej ma objętość 0,3 m³, niezależnie od grubości. Przy styropianie o grubości 20 cm w jednej paczce mieszczą się płyty o łącznej powierzchni 1,5 m². Przy grubości 10 cm ta sama paczka pomieści 3 m² płyt. To ma bezpośredni wpływ na liczbę paczek, którą musisz zamówić.
Do wyliczonej powierzchni styropianu dodaj zapas na docinanie i straty, ponieważ odpadów z płyt nie da się skleić z powrotem i ponownie wykorzystać. Wielkość zapasu zależy od geometrii budynku:
- 5% – ściana prosta, prostokątny rzut, niewiele otworów okiennych i drzwiowych, brak wykuszy i lukarn
- 10% – elewacja z wieloma oknami, ościeża do obłożenia płytą, wykusze, balkony, dach z lukarnami
Dla elewacji o powierzchni 150 m² przy 5% zapasu wychodzi 157,5 m². Po pomnożeniu przez 0,20 m grubości daje to 31,5 m³, czyli 105 paczek po 0,3 m³. Gdyby ten sam budynek miał wykusze i wiele otworów okiennych, przy 10% zapasu byłoby to 165 m², czyli 33 m³ i 110 paczek.
Zapas doliczasz wyłącznie do styropianu. Zużycie kleju na poziomie 4 kg/m² już uwzględnia typowe straty technologiczne, kołki kupujesz w pełnych opakowaniach (zaokrąglenie w górę samo tworzy rezerwę), a siatka ma własny mnożnik 1,1 na zakłady.
Ile siatki zbrojącej kupić?
Siatka z włókna szklanego zatapiana jest w warstwie kleju i tworzy warstwę zbrojoną, która chroni styropian przed uszkodzeniami mechanicznymi. Teoretycznie na 1 m² ściany potrzeba 1 m² siatki, ale pasy siatki układa się z zakładami wynoszącymi co najmniej 10 cm w pionie i w poziomie. Dlatego do rzeczywistej powierzchni ściany stosuje się mnożnik 1,1.
Dla elewacji o powierzchni 150 m² daje to 165 m² siatki. I tutaj pojawia się szczegół, który ma bezpośredni wpływ na zakup – rolki siatki mają różny metraż w zależności od producenta. Rolka o długości 55 m² pozwala zamówić dokładnie 3 sztuki (3 × 55 = 165 m²), co oznacza praktycznie zerowy odpad. Rolka o długości 50 m² wymaga kupienia 4 sztuk (4 × 50 = 200 m²), a 35 m² siatki pozostanie niewykorzystane. Przy porównywaniu ofert patrz na cenę za metr kwadratowy, nie za rolkę.
Dodatkowa siatka może być potrzebna do wzmocnień w narożnikach otworów okiennych i drzwiowych, gdzie układa się skośne „wąsy” zapobiegające pękaniu tynku. Te dodatkowe elementy mieszczą się w mnożniku 1,1, chyba że budynek ma wyjątkowo dużo otworów – wtedy rozważ zwiększenie go do 1,15.
Ile kołków i jak dobrać ich długość?

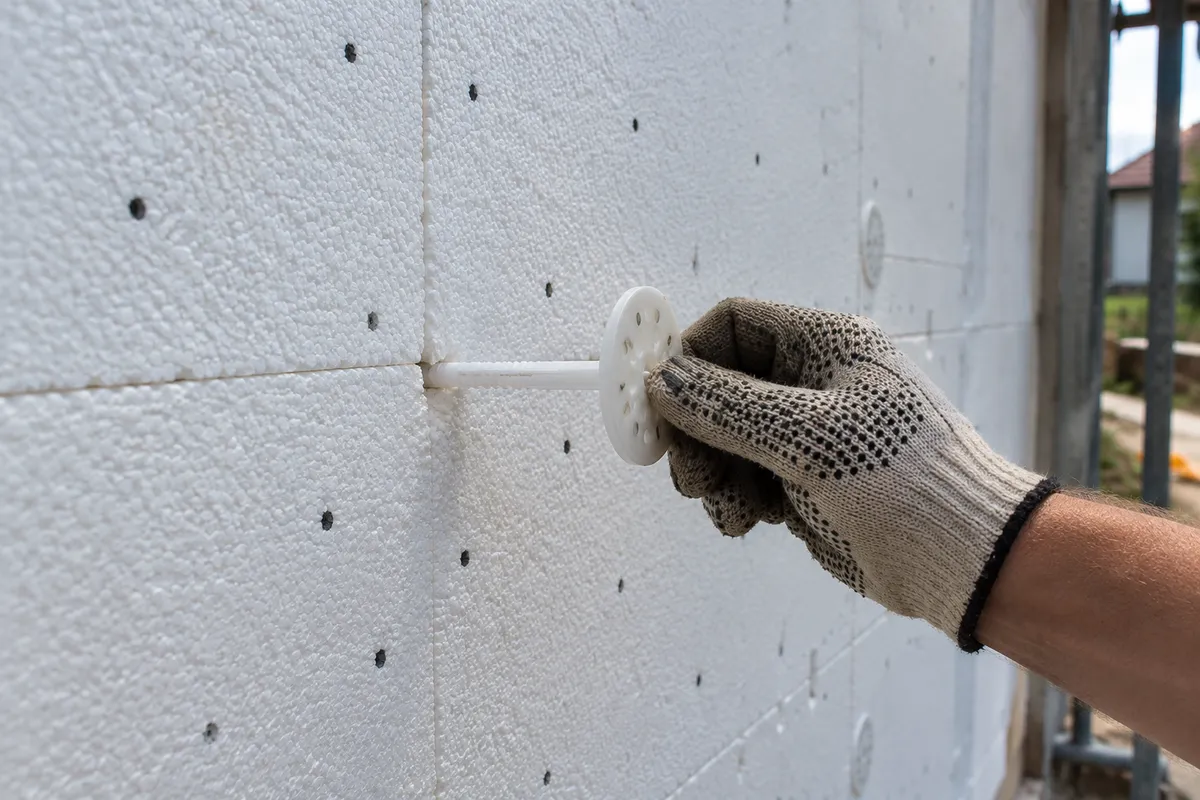

Kołki (łączniki talerzowe) to element, którego nie da się policzyć jednym prostym przelicznikiem – i właśnie dlatego tak często jest źle wyliczany. Orientacyjne zakresy podawane przez producentów systemów ETICS wyglądają następująco:
| Wysokość budynku | Pole ściany | Strefy narożne |
|---|---|---|
| do 8 m | 4–6 szt./m² | 6 szt./m² |
| 8–20 m | 6–8 szt./m² | 8 szt./m² |
| powyżej 20 m | 8–10 szt./m² | 10 szt./m² |
Dla typowego domu jednorodzinnego o wysokości elewacji do 8 m najczęściej stosuje się 4 kołki na m² w polu ściany. Ale narożniki budynku i pasy elewacji przy oknach to strefy narażone na większe oddziaływanie ssania wiatru, dlatego wymagają zagęszczenia łączników do 6–8 szt./m². Na elewacji o powierzchni 150 m² przy kołkowaniu minimalnym (4 szt./m²) potrzeba 600 kołków, co daje 6 opakowań po 100 sztuk. Jeśli jednak uwzględnisz strefy narożne z zagęszczonym mocowaniem, realne zapotrzebowanie będzie wyższe.
Rodzaj, liczba, rozmieszczenie, długość i głębokość zakotwienia kołków powinny wynikać z projektu technicznego, rodzaju podłoża i dokumentacji dopuszczającej dany łącznik do stosowania. Orientacyjne przeliczniki z tabel producenta nie zastępują projektu – szczególnie przy budynkach wyższych niż 8 m, ścianach z materiałów o słabszej nośności (np. pustaki ceramiczne, beton komórkowy) lub w rejonach narażonych na silny wiatr.
Długość kołka
Długość łącznika dobiera się do grubości styropianu i rodzaju podłoża. Kołek musi przejść przez grubość izolacji, warstwę kleju pod płytą i zakotwić się odpowiednio głęboko w materiale ściany. Przy styropianie o grubości 20 cm stosuje się łączniki o długości 260 mm i dłuższe. Otwór pod kołek powinien być o 1 cm głębszy od długości łącznika, co ułatwia prawidłowe osadzenie.
Opakowania kołków dłuższych (potrzebnych przy grubszym styropianie) liczą zwykle po 100 sztuk, natomiast krótsze łączniki bywają pakowane po 200 sztuk – warto to sprawdzić przed zamówieniem, żeby nie pomylić liczby opakowań z liczbą kołków.
Listwa startowa i narożniki – pozycje liczone na metry bieżące
To dwie pozycje, które najczęściej brakują w pierwszym zamówieniu materiałów, ponieważ żaden kalkulator liczący w metrach kwadratowych ich nie uwzględnia. Listwa startowa i narożniki z siatką przelicza się na metry bieżące, nie na metry kwadratowe ściany.
Listwa startowa biegnie po całym obwodzie budynku na wysokości cokołu i podpiera dolny rząd płyt styropianowych. Dla domu o obwodzie 44 mb potrzebujesz 22 sztuk listwy sprzedawanej w odcinkach po 2 mb. Szerokość listwy musi odpowiadać grubości styropianu – przy płycie 20 cm kupujesz listwę 203 mm, przy 15 cm listwę 153 mm. Zamówienie listwy o niewłaściwej szerokości oznacza, że płyta nie oprze się na niej całą grubością i trzeba będzie kupić nową.
Narożniki z siatką zabezpieczają wszystkie pionowe krawędzie budynku oraz ościeża okien i drzwi. Sposób obliczania jest następujący:
- Narożniki budynku – 4 krawędzie × wysokość elewacji (np. 4 × 7 m = 28 mb)
- Ościeża okien – każde okno wymaga obramowania z dwóch boków i nadproża (np. przy oknie 1,5 × 1,5 m to około 4,5 mb)
- Drzwi wejściowe i tarasowe – liczone analogicznie, ale mają zwykle wyższe ościeże
Dla domu z 10 otworami okiennymi i drzwiowymi daje to orientacyjnie 28 + 45 = 73 mb. Narożniki aluminiowe z siatką sprzedawane są w odcinkach 2,5 mb lub 3 mb, co oznacza odpowiednio 30 lub 25 sztuk.
Przykład obliczeniowy dla 150 m²
Poniżej pełne zestawienie materiałów dla domu o obwodzie 44 mb, wysokości elewacji 7 m, powierzchni 150 m² (po odjęciu okien i drzwi), styropianie grubości 20 cm, prostokątnym rzucie bez wykuszy i 10 otworach okienno-drzwiowych.
| Pozycja | Przeliczenie | Zamówienie |
|---|---|---|
| Styropian fasadowy 20 cm | 157,5 m² (5% zapasu) = 31,5 m³ | 105 paczek (po 0,3 m³) |
| Klej do przyklejania płyt | 150 m² × 4 kg = 600 kg | 24 worki po 25 kg |
| Klej do warstwy zbrojonej | 150 m² × 4 kg = 600 kg | 24 worki po 25 kg |
| Siatka zbrojąca | 150 m² × 1,1 = 165 m² | 3 rolki po 55 m² |
| Kołki 260 mm | 150 m² × 4 szt. = 600 szt. | 6 opakowań po 100 szt. |
| Listwa startowa 203 mm | 44 mb obwodu | 22 sztuki po 2 mb |
| Narożniki z siatką | ok. 73 mb | 30 szt. po 2,5 mb lub 25 szt. po 3 mb |
Do tej listy dochodzi jeszcze grunt pod tynk i tynk cienkowarstwowy. Ich zużycie zależy od wybranego systemu i granulacji tynku, dlatego te pozycje trzeba policzyć osobno, korzystając z karty technicznej konkretnego produktu.
Co wpływa na rzeczywiste zużycie kleju?
Wartość 4 kg/m² to górna część widełek podawanych przez większość producentów i dobrze sprawdza się jako bezpieczna podstawa do szacowania zamówienia. Rzeczywiste zużycie może się jednak różnić w zależności od kilku czynników.
Nierówności podłoża mają największy wpływ. Jeśli ściana ma odchylenia od pionu przekraczające kilka milimetrów, klej do przyklejania płyt będzie nakładany grubszą warstwą, co podwyższy zużycie ponad wartości katalogowe. Nie oznacza to jednak, że klej może służyć do wyrównywania dużych nierówności – szczeliny między płytami a ścianą powyżej kilku centymetrów trzeba korygować tynkiem lub zaplanować wyrównanie podłoża przed ociepleniem.
Temperatura i wilgotność w trakcie pracy wpływają na czas wiązania, ale także na konsystencję mieszanki. W niższych temperaturach zaprawa może być trudniejsza do rozprowadzenia, co prowadzi do nieco większego zużycia. Producent systemu Lakma podaje, że prace należy prowadzić w temperaturze od 5 do 25 stopni Celsjusza.
Szczelin między płytami styropianowymi nie wolno wypełniać zaprawą klejącą. Szpary o szerokości powyżej 2 mm należy wypełnić paskami styropianu lub pianką poliuretanową niskociśnieniową. Klej w szczelinie tworzy mostek termiczny i może powodować pękanie tynku.
Przerwy technologiczne – kiedy kołkować i kiedy robić warstwę zbrojoną?
Harmonogram prac ma bezpośredni wpływ na organizację zamówienia materiałów. Nie wszystko da się zrobić jednego dnia, a zbyt wczesne przejście do kolejnego etapu może zepsuć efekt całej roboty.
Kołkowanie wykonuje się po całkowitym związaniu kleju, którym przyklejono płyty. Producent systemu Lakma podaje orientacyjnie 72 godziny przy temperaturze około 20°C i wilgotności względnej 50%. Niższa temperatura albo wyższa wilgotność wydłużają ten czas. Kołkowanie zbyt wcześnie, gdy klej nie zdążył jeszcze związać, może osłabić połączenie płyty z podłożem.
Warstwę zbrojoną (klej + siatka) wykonuje się nie wcześniej niż po 3 dniach od przyklejenia styropianu. Prace prowadzi się w temperaturze od 5 do 25°C i przy bezdeszczowej pogodzie. Te warunki dotyczą systemu opisanego przez producenta Lakma – w przypadku innych systemów ETICS terminy mogą się nieznacznie różnić, dlatego zawsze sprawdź instrukcję wykonawczą wybranego producenta.
Przerwy technologiczne oznaczają, że materiały na poszczególne etapy nie muszą być na budowie tego samego dnia. Klej do warstwy zbrojonej i siatka będą potrzebne dopiero kilka dni po rozpoczęciu klejenia płyt. Przy dużych elewacjach można rozłożyć dostawy w czasie, co zmniejsza potrzebę magazynowania.
Jak przeliczyć powierzchnię elewacji?
Zsumuj powierzchnie wszystkich ścian zewnętrznych, które mają zostać ocieplone, a następnie odejmij od tego powierzchnię okien i drzwi. Ościeża (boczne i górne wewnętrzne powierzchnie otworów) nie wymagają osobnego doliczania – ich powierzchnia mieści się w zapasie 5–10% doliczanym do styropianu, chyba że ościeża są wyjątkowo głębokie (powyżej 20–25 cm).
Pamiętaj, że odjęcie otworów zmniejsza ilość styropianu, ale jednocześnie zwiększa zużycie narożników z siatką i dodaje obróbki ościeży, które generują dodatkowe cięcia, drobne kawałki siatki i potrzebę mocowania narożników wokół każdego okna. Dlatego elewacja z dużą liczbą niewielkich okien będzie bardziej materiałochłonna niż gładka ściana o tej samej powierzchni netto.
Jeden system czy mieszanie produktów?
Wszystkie materiały wchodzące w skład ocieplenia – klej, styropian, siatka, łączniki, grunt i tynk – powinny pochodzić z jednego kompletnego systemu ETICS. Producent takiego systemu deklaruje kompatybilność poszczególnych składników i podaje dokładne zużycia dla swojego zestawu. Mieszanie produktów od różnych producentów formalnie pozbawia gwarancji systemowej, a w razie problemów (odpadające płyty, pękający tynk) żaden z producentów nie uzna reklamacji.
Ma to też wymiar praktyczny przy kalkulacji – zużycia podawane w kartach technicznych jednego producenta mogą się nieznacznie różnić od wartości innego producenta. Jeśli obliczysz ilość kleju na podstawie karty technicznej firmy A, a kupisz produkt firmy B, możesz mieć za dużo lub za mało materiału. Dlatego po wyborze systemu przelicz ilości jeszcze raz na podstawie kart technicznych konkretnych produktów, które zamierzasz kupić.
Od kalkulatora do zamówienia – na co zwrócić uwagę?
Kalkulator materiałów zwraca wyniki w kilogramach i metrach kwadratowych, ale sklep sprzedaje worki, paczki, rolki i opakowania. Między jednym a drugim jest kilka różnic, które mogą zmienić ostateczną liczbę pozycji na fakturze.
Zaokrąglaj zawsze w górę do pełnego opakowania. Jeśli wyliczysz 605 kg kleju, kupujesz 25 worków po 25 kg, a nie 24 z planem „dobrania reszty później”. Jeden dodatkowy worek kosztuje kilkadziesiąt złotych, a dowóz pojedynczego worka na budowę – znacznie więcej.
Metraż rolki siatki bezpośrednio wpływa na liczbę rolek. Te same 165 m² to 3 rolki po 55 m² (zero odpadu) albo 4 rolki po 50 m² (35 m² zostaje). Porównując oferty, zawsze sprawdzaj cenę za metr kwadratowy, nie za rolkę.
Warto też zamówić cały styropian jednorazowo. Płyty fasadowe z jednej partii produkcyjnej mają spójną tolerancję grubości i kolor. Przy dokupowaniu w trakcie prac możesz trafić na inną partię, co utrudni równe ułożenie płyt. Producenci zwykle realizują zamówienia styropianu z terminem liczonym w dniach roboczych – to najczęściej najdłuższy czas oczekiwania wśród wszystkich materiałów, bo siatka, kołki i klej zazwyczaj leżą w magazynie od ręki.
Szerokość listwy startowej musi odpowiadać grubości styropianu. Listwa 153 mm pasuje do płyty 15 cm, a listwa 203 mm do płyty 20 cm. Zamówienie listwy o niewłaściwej szerokości oznacza, że nie da się jej użyć – płyta nie oprze się na niej całą grubością. Sprawdź ten wymiar przed złożeniem zamówienia.
