Kiedy można zasypać fundamenty?

Zasypanie fundamentów tylko z pozoru wygląda na prosty etap. W praktyce decyzja o zakryciu konstrukcji zależy od dojrzałości betonu, stanu izolacji, instalacji, odwodnienia i gruntu, a nie wyłącznie od upływu 7, 14 czy 28 dni. Dlatego zanim zaczniesz zasypywać, sprawdź kilka krytycznych punktów.

Kiedy fundamenty są gotowe do zasypania?

Nie ma jednej uniwersalnej liczby dni, po której można automatycznie przykryć fundament. Bezpieczne zasypanie wymaga jednoczesnego spełnienia trzech warunków. Beton musi osiągnąć wytrzymałość odpowiednią do przeniesienia nacisku gruntu i drgań zagęszczarki. Hydroizolacja musi być ukończona, sprawdzona i utwardzona. Wykop nie może być zalany ani wypełniony rozmokłym gruntem.

Dopiero po spełnieniu tych warunków można mówić o gotowości do zakrycia. W praktyce 28 dni to typowy okres, po którym beton osiąga pełną wytrzymałość projektową, ale nie jest to jedyne kryterium. Wcześniejsze zasypanie może być dopuszczalne, jeśli kierownik budowy potwierdzi, że konstrukcja i izolacja są gotowe.

28 dni to nie sztywna granica. Beton osiąga wtedy pełną wytrzymałość projektową, ale wcześniejsze zasypanie jest możliwe, gdy pozostałe warunki są spełnione.

Co oznaczają terminy 7, 14 i 28 dni?

W poradnikach często pojawiają się różne wartości, co wynika z mieszania pojęć. 28 dni dotyczy pełnej wytrzymałości betonu, natomiast 7 i 14 dni bywają podawane jako terminy warunkowego, ostrożnego zasypywania. Te liczby nie są ze sobą sprzeczne, ale odnoszą się do różnych poziomów bezpieczeństwa.

W tabeli zebrano, jak interpretować najczęściej spotykane wartości.

Termin Co zwykle oznacza Kiedy może mieć zastosowanie
7 dni Orientacyjny minimalny okres w części źródeł przy sprzyjających warunkach Tylko po ocenie technicznej, przy ciepłej pogodzie i ostrożnym zasypywaniu
14 dni Termin ostrożnościowy sugerowany przez część wykonawców Gdy chcemy większego marginesu niż 7 dni, ale wciąż akceptujemy wcześniejsze obciążenie
28 dni Typowy punkt odniesienia dla pełnej wytrzymałości projektowej betonu Gdy priorytetem jest maksymalny zapas czasu i pewność dojrzewania

Zimno i wysoka wilgotność potrafią wydłużyć dojrzewanie betonu oraz schnięcie izolacji. Nie ma sztywnego przelicznika, że przy 5 stopniach trzeba dodać 3 dni. Dlatego decyzję o wcześniejszym zasypaniu zawsze podejmuje się na podstawie stanu faktycznego, a nie kalendarza.

Co sprawdzić przed zasypaniem?

Zasypanie to moment, w którym zakrywa się roboty zanikające. Po przysypaniu fundamentów dostęp do izolacji, drenażu i przepustów jest już bardzo utrudniony. Sprawdź stan każdego z tych obszarów, zanim cokolwiek zasypiesz.

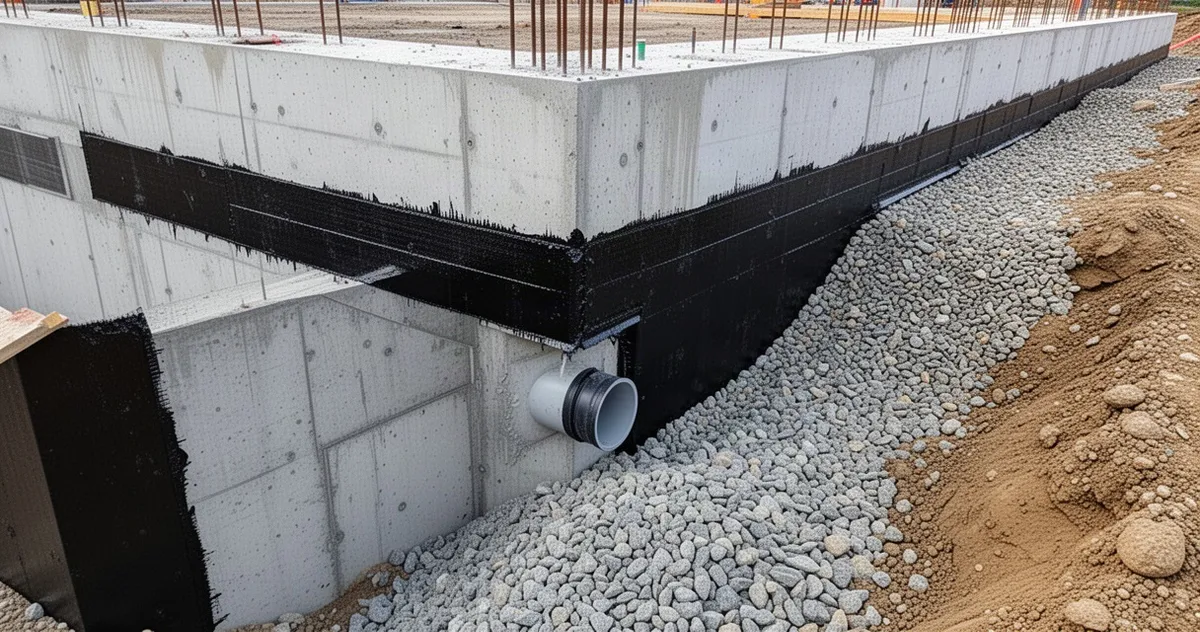

Fragment ściany fundamentowej z hydroizolacją i drenażem
Hydroizolacja i drenaż muszą być gotowe przed zasypaniem fundamentów.

W praktyce wygodnie jest przejść przez krótką listę kontrolną.

  • Beton nie ma widocznych pęknięć ani odkształceń.
  • Hydroizolacja jest ciągła i utwardzona zgodnie z kartą produktu.
  • Termoizolacja i warstwy ochronne są zamontowane.
  • Przepusty instalacyjne są na miejscu i ustabilizowane.
  • Drenaż i odwodnienie są drożne i wykonane według projektu.
  • W wykopie nie stoi woda.
  • Grunt nie jest rozmokły ani rozmyty.
  • Materiał zasypowy jest zgodny z projektem.
  • Kierownik budowy potwierdził możliwość zakrycia robót.

Jeżeli którykolwiek punkt nie jest spełniony, nie zaczynaj zasypywania. Szczególnie ważny jest odbiór robót przez kierownika budowy, jeżeli wymaga tego projekt lub dziennik budowy. Zakrycie bez potwierdzenia może później utrudnić udokumentowanie, że izolacja była wykonana poprawnie.

Brak odbioru robót zanikających to częsty błąd. Zrób dokumentację zdjęciową przed zasypaniem, aby mieć dowód na stan izolacji, drenażu i przepustów.

Czy można zasypywać po deszczu albo przy niskiej temperaturze?

Nie zasypuj fundamentów, gdy w wykopie stoi woda. Woda i rozmokły grunt uniemożliwiają prawidłowe zagęszczenie zasypki. Po ulewie grunt przy ścianach potrafi być rozmiękły nawet wtedy, gdy na powierzchni wygląda sucho.

Jeżeli woda zebrała się po intensywnych opadach, najpierw trzeba ją odprowadzić zgodnie z projektem odwodnienia. Potem ocenić, czy ściany wykopu nie zostały rozmyte i czy grunt odzyskał nośność. Dopiero wtedy można wrócić do zasypywania.

Nie zagęszczaj rozmokłego gruntu na siłę. Może to doprowadzić do nierównomiernego osiadania i pustek pod przyszłymi nawierzchniami.

Niska temperatura działa podobnie jak w przypadku betonu. Chłód spowalnia dojrzewanie i utwardzanie izolacji. Jeżeli producent systemu izolacyjnego podaje minimalną temperaturę aplikacji, nie ignoruj jej także przy ocenie gotowości do zasypania.

Czym i jak zasypać fundamenty?

Materiał zasypowy powinien wynikać z projektu i warunków gruntowych. Nie każdy grunt z wykopu nadaje się do ponownego użycia. Duże kamienie, gruz czy ostre elementy mogą uszkodzić hydroizolację i termoizolację. Jeżeli w projekcie wskazano konkretny materiał, trzymaj się tego zalecenia.

Przy układaniu i zagęszczaniu zasypki kieruj się kilkoma zasadami.

  • Układaj materiał warstwami o kontrolowanej grubości.
  • Nie wrzucaj dużych kamieni bezpośrednio na izolację.
  • Przy ścianie używaj lżejszego sprzętu albo zagęszczaj ręcznie.
  • Nie dopuszczaj do jednostronnego parcia na ścianę.

Bezpośrednio przy ścianie lepiej pracować lżejszym sprzętem albo zagęszczać ręcznie. Zagęszczarka o dużej masie wywołuje silne drgania, które mogą przemieszczać przepusty i uszkodzić warstwy ochronne. Zasypkę układa się równomiernie z obu stron ściany, żeby nie powstawało jednostronne parcie.

Jeśli nie masz pewności co do parametrów zagęszczenia, zapytaj kierownika budowy. Projekt lub specyfikacja techniczna powinny określać, jak gruby może być pojedynczy układany i zagęszczany poziom.

Czy zasypywać fundamenty przed zimą?

Zbliżająca się zima wywiera presję, ale nie jest powodem do pochopnego zasypywania. Zasypanie fundamentów ma sens tylko wtedy, gdy izolacja jest ukończona i odebrana, a grunt nadaje się do robót. Jeżeli któryś z tych warunków nie jest spełniony, lepiej zabezpieczyć fundament i wykop bez zasypywania.

Pozostawienie otwartego wykopu ułatwia późniejszą kontrolę izolacji i naprawę ewentualnych wad. Wymaga natomiast ochrony przed wodą, mrozem i erozją ścian wykopu. Decyzję między zasypaniem a zabezpieczeniem bez zasypywania podejmuje się indywidualnie dla każdej budowy.

Nie zasypuj fundamentów tylko dlatego, że nadchodzi zima. Zakrycie nieodebranej izolacji może oznaczać, że wiosną trzeba będzie odkopywać fundament, aby naprawić błąd.

Jeśli izolacja jest gotowa oraz nie występują przeciwwskazania gruntowe, zasypanie przed zimą może ograniczyć ryzyko erozji wykopu i zalania. Ważne jest tylko zapewnienie odpływu wody, by nie zbierała się przy ścianach.

Kiedy wstrzymać prace i wezwać kierownika budowy?

Wstrzymaj zasypywanie, jeśli na fundamencie widzisz pęknięcia, odkształcenia lub ślady przemarznięcia betonu. Podobnie postąp, gdy izolacja ma przerwy, pęcherze albo odchodzi od podłoża. Nie zaczynaj też zasypywania, gdy w wykopie stoi woda, grunt się osunął lub przepusty zmieniły położenie.

W tych sytuacjach nie wystarczy dopytać ekipy, czy da się jakoś to zasypać. Potrzebna jest ocena osoby odpowiedzialnej za budowę. Kierownik budowy może zdecydować o wstrzymaniu robót, naprawie albo wykonaniu dodatkowych zabezpieczeń. Jeżeli masz wątpliwości, zawsze lepiej wstrzymać zasypywanie, niż potem odkopywać fundament.
